En résumé :
- Le secret d’un budget tenu ne réside pas dans le choix des matériaux, mais dans la coordination millimétrée des artisans.
- Anticipez les « points de friction » (jonction plomberie/carrelage, volumes électriques) via des réunions de calage avant le début des travaux.
- Utilisez un planning inversé incluant les temps de séchage incompressibles et un PV de réception pour sécuriser la fin de chantier.
Le scénario est un classique redouté par tout propriétaire se lançant dans des travaux : le budget initial de 8000 € pour la salle de bains de vos rêves se transforme inexorablement en une facture finale de 10 000 ou 11 000 €. Vous aviez pourtant tout prévu : demandé plusieurs devis, choisi un carrelage raisonnable, et même mis de côté une petite marge pour les « imprévus ». Mais les semaines s’allongent, les artisans se succèdent avec des retards en cascade, et les « plus-values » s’accumulent pour des problèmes que personne n’avait anticipés. La frustration monte, le compte en banque se vide, et le plaisir du projet s’est évaporé.
Face à ce dérapage quasi systématique, les conseils habituels se résument souvent à « prévoir une marge plus grande » ou « choisir des matériaux moins chers ». Ces approches ne sont que des rustines sur une hémorragie. Elles traitent le symptôme (le dépassement) et non la cause profonde. Car si la véritable clé n’était pas de rogner sur les finitions, mais de maîtriser ce qui se passe dans les murs et sous le carrelage ? Et si le succès de votre chantier ne dépendait pas tant du prix de votre robinetterie que de l’ordre exact d’intervention de vos artisans et des validations croisées entre eux ?
Cet article adopte la posture d’un maître d’œuvre. Nous n’allons pas seulement vous donner un budget, mais une méthode de pilotage. L’objectif n’est pas de subir les imprévus, mais de les éliminer en amont par une planification rigoureuse des points de friction. Nous verrons comment la coordination, la connaissance des normes et la formalisation des accords entre plombier, électricien et carreleur sont les véritables garants d’un budget et d’un délai respectés. C’est un changement de perspective : vous ne gérez plus des dépenses, vous pilotez un projet.
Pour vous guider dans cette démarche de gestion de projet, cet article est structuré pour répondre aux questions critiques que vous devez vous poser à chaque étape. Du décryptage des devis à la coordination finale, chaque section est une étape de votre plan de bataille.
Sommaire : La feuille de route pour une rénovation de salle de bains sans surprise
- Pourquoi votre rénovation de salle de bains à 6000 € finit toujours à 9000 € ?
- Comment choisir entre douche italienne et baignoire dans une salle de bains de 5 m² ?
- Dans quel ordre faire intervenir plombier, électricien et carreleur dans une rénovation de salle de bains ?
- L’erreur à 300 € qui coûte 4000 € : négliger l’étanchéité sous la douche
- Quand faut-il déclarer vos travaux de rénovation de salle de bains à la mairie ?
- Plombier et carreleur : à quel moment doivent-ils se rencontrer pour caler les évacuations ?
- Devis de plomberie à 800 € vs 1200 € : où se cache la différence ?
- Dans quel ordre coordonner plombier, électricien et carreleur pour éviter 3 semaines de retard ?
Pourquoi votre rénovation de salle de bains à 6000 € finit toujours à 9000 € ?
Le dérapage budgétaire d’une rénovation de salle de bains n’est jamais le fruit du hasard, mais la somme d’imprévus qui auraient pu être anticipés. L’erreur fondamentale est de se concentrer sur le coût visible (sanitaires, carrelage) en sous-estimant les coûts invisibles liés à la coordination et aux contraintes techniques. Alors que le coût moyen d’une rénovation complète se situe autour de 2 000 €/m² en moyenne en France, ce chiffre n’est qu’un indicateur. La véritable source de dépassement réside dans les angles morts du projet : les « plus-values » pour adaptation, les retards en cascade et les choix fiscaux non optimisés.
Un des exemples les plus frappants est la gestion de la TVA. Un particulier qui achète lui-même ses matériaux à 20% puis paie la pose à 10% ne réalise pas l’économie qu’il pourrait faire en confiant l’ensemble à un artisan. Pour un logement de plus de deux ans, l’artisan peut facturer l’ensemble (fourniture et pose) à un taux réduit. Cette seule décision peut représenter une économie de plusieurs centaines d’euros, soit l’équivalent du coût d’une robinetterie de qualité. L’optimisation fiscale n’est pas une option, c’est une composante à part entière du budget à planifier.
Le tableau ci-dessous illustre l’impact direct de la stratégie d’achat sur le coût final pour un budget de 8000 €. Il met en évidence que l’approche la plus intuitive (acheter soi-même pour « économiser ») est souvent la plus coûteuse, comme l’explique cette analyse détaillée sur les taux de TVA applicables aux travaux.
| Scénario | Taux TVA applicable | Montant HT | TVA | Total TTC | Économie |
|---|---|---|---|---|---|
| Achat matériaux par le client | 20% (achat direct) + 10% (pose uniquement) | 8 000 € | ~1 400 € | ~9 400 € | – |
| Fourniture et pose par l’artisan | 10% (logement +2 ans) | 8 000 € | 800 € | 8 800 € | 600 € |
| Travaux avec amélioration énergétique | 5,5% (VMC, isolation) | 8 000 € | 440 € | 8 440 € | 960 € |
Ainsi, le dépassement n’est pas une fatalité mais le résultat d’un manque de pilotage. La maîtrise du budget passe moins par la négociation des prix que par une gestion proactive des aspects techniques et fiscaux du chantier.
Comment choisir entre douche italienne et baignoire dans une salle de bains de 5 m² ?
Dans un espace contraint de 5 m², le choix entre une douche à l’italienne et une baignoire n’est pas qu’une question de préférence, c’est une décision stratégique qui impacte l’ergonomie, le budget et la complexité du chantier. La douche à l’italienne, avec son accès de plain-pied, donne une sensation d’espace et est plébiscitée pour son design épuré et son accessibilité. Elle est souvent perçue comme la solution idéale pour optimiser les petites surfaces. Cependant, sa réalisation technique est exigeante : elle nécessite une étanchéité parfaite et une pente d’évacuation précise, ce qui peut complexifier et alourdir le coût des travaux de plomberie et de maçonnerie.
La baignoire, quant à elle, n’est pas forcément à exclure. Les modèles compacts (140 ou 150 cm) ou les baignoires d’angle peuvent s’intégrer judicieusement. Combinée à un pare-baignoire, elle offre la polyvalence d’une douche et le confort d’un bain, un atout majeur pour les familles avec de jeunes enfants. Sur le plan technique, son installation est souvent plus simple et rapide que celle d’une vraie douche italienne, car l’étanchéité est assurée par la cuve elle-même. Le choix final doit donc arbitrer entre la pureté visuelle et l’accessibilité de la douche, et la polyvalence et la simplicité d’installation de la baignoire.
Le facteur financier et les aides de l’État peuvent aussi orienter la décision. Par exemple, pour les personnes en perte d’autonomie, l’installation d’une douche sécurisée peut être largement subventionnée. Le dispositif MaPrimeAdapt’, mis en place depuis janvier 2024, peut couvrir une part importante des travaux, allant jusqu’à 70% du montant pour les ménages très modestes. Cet aspect doit être intégré à la réflexion budgétaire globale.
En définitive, dans 5 m², il n’y a pas de bonne ou de mauvaise réponse. Il y a une solution optimale qui dépend de votre mode de vie, de vos contraintes techniques et de votre vision à long terme pour l’usage de cette pièce essentielle.
Dans quel ordre faire intervenir plombier, électricien et carreleur dans une rénovation de salle de bains ?
L’erreur la plus coûteuse dans une rénovation de salle de bains n’est pas un mauvais choix de matériau, mais une mauvaise synchronisation des artisans. Penser que le plombier, l’électricien et le carreleur peuvent intervenir l’un après l’autre de manière linéaire est une illusion qui mène droit au retard et aux surcoûts. La réalité est une danse complexe de dépendances, où chaque action est conditionnée par celle des autres, notamment par des contraintes réglementaires comme la norme électrique.
Le point de départ non-négociable est la sécurité électrique. Avant même de penser à l’emplacement d’une vasque, il faut matérialiser les contraintes. C’est le rôle de l’électricien, qui doit, dès le début du chantier, tracer au mur les fameux « volumes de sécurité » imposés par la norme. Ces zones déterminent de manière stricte où les appareils électriques peuvent ou non être installés par rapport aux points d’eau.
Étude de cas : L’application de la norme NF C 15-100 comme outil de coordination
La norme NF C 15-100 définit 3 volumes de sécurité (0, 1, et 2) qui dictent l’emplacement des équipements. Le volume 0 (intérieur de la baignoire/douche) est le plus restrictif. Ces volumes, tracés par l’électricien, deviennent une « carte des contraintes » pour le plombier. Il ne peut positionner une vasque ou un robinet que si cela ne force pas l’installation d’une prise ou d’un interrupteur dans une zone interdite. Le carreleur, enfin, doit connaître ces emplacements finaux pour prévoir son calepinage et éviter de devoir faire des découpes disgracieuses ou de placer des joints sur les sorties d’appareillage. La norme électrique n’est pas qu’une affaire d’électricien, c’est le chef d’orchestre initial du chantier.
Le séquençage correct n’est donc pas une simple liste, mais un cycle de validations croisées :
- Phase 1 (Préparation) : Démolition, puis réunion sur site avec les trois corps de métier pour valider les plans et les contraintes.
- Phase 2 (Passage des réseaux) : L’électricien trace les volumes. Le plombier passe ses canalisations en respectant ces volumes. L’électricien passe ses gaines.
- Phase 3 (Fermeture et Finitions brutes) : Pose des cloisons, puis intervention du carreleur.
- Phase 4 (Pose des équipements) : Le plombier et l’électricien reviennent pour installer les appareils (sanitaires, prises, luminaires) sur les surfaces finies.
Ignorer cet ordre, c’est s’exposer à devoir casser un carrelage neuf pour déplacer une prise, ou à réaliser qu’une évacuation tombe en plein milieu d’une zone électrique interdite. C’est là que le budget de 6000 € devient 9000 €.
L’erreur à 300 € qui coûte 4000 € : négliger l’étanchéité sous la douche

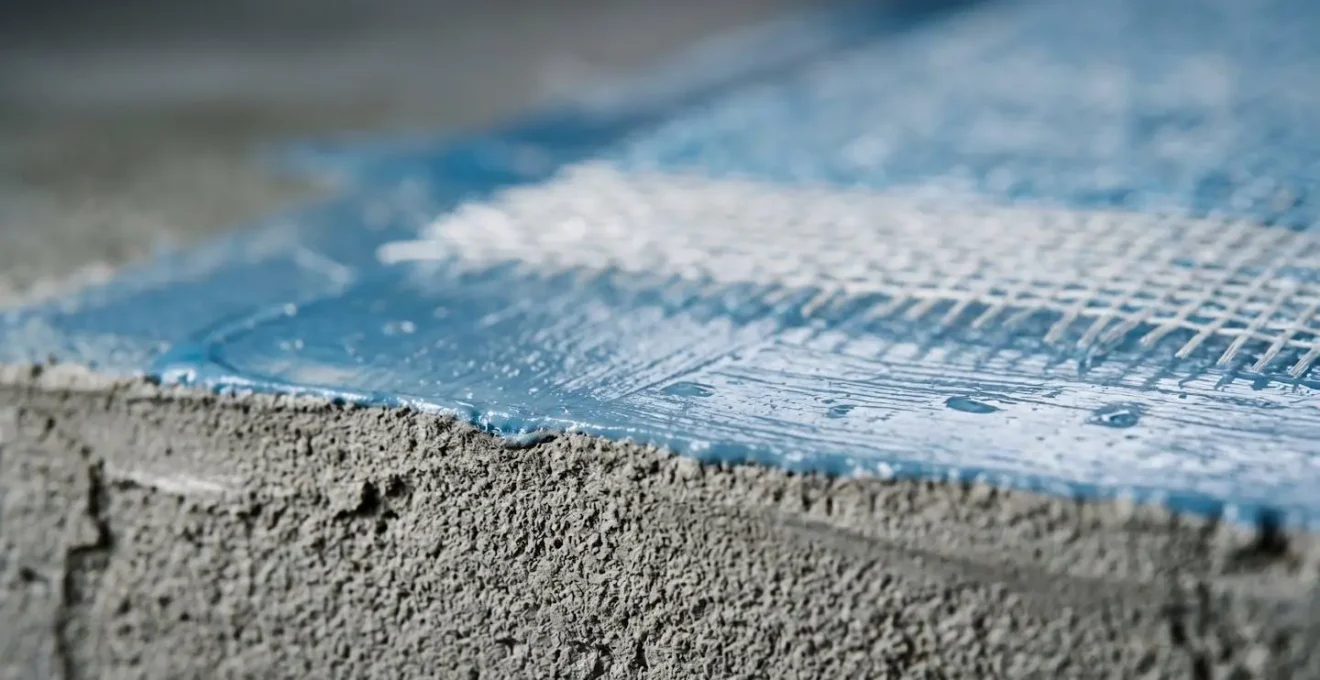

Dans la hiérarchie des erreurs de rénovation, négliger l’étanchéité sous une douche, en particulier une douche à l’italienne, est sans doute la plus dévastatrice. C’est une erreur « invisible », car elle se cache sous le carrelage, mais ses conséquences sont bien visibles et financièrement catastrophiques. Le coût d’un système d’étanchéité sous carrelage (SPEC) ou d’une natte d’étanchéité est relativement modeste, de l’ordre de 200 à 400 € pour une douche standard. Mais le coût de la réparation d’un défaut d’étanchéité peut facilement atteindre 4000 € ou plus, incluant la dépose du carrelage, la reprise de la plomberie, le traitement des murs et plafonds endommagés par l’humidité, et bien souvent, les réparations chez le voisin du dessous.
Ce qui est souvent sous-estimé, c’est que le carrelage et ses joints ne sont pas étanches. Ils sont résistants à l’eau, mais laissent passer l’humidité par micro-porosité. La véritable barrière contre l’eau est la fine couche appliquée avant la pose des carreaux. Cette protection doit être continue, remonter sur les murs (les « relevés d’étanchéité ») et être renforcée aux angles avec des bandes spécifiques. Omettre une de ces étapes, c’est créer une autoroute pour les infiltrations.
Le véritable coût de cette négligence n’est pas seulement financier, il est aussi juridique. Un défaut d’étanchéité est une non-conformité aux règles de l’art (DTU) qui peut avoir des conséquences graves en cas de sinistre. Comme le rappellent les experts en assurance, le jeu n’en vaut pas la chandelle.
Une étanchéité non conforme peut entraîner un refus de prise en charge par l’assurance habitation et obliger le propriétaire à payer les réparations chez lui ET chez le voisin du dessous.
– Experts en assurance habitation, Analyse des sinistres ‘dégât des eaux’ en copropriété
Exiger de votre artisan qu’il vous montre les produits qu’il utilise et même des photos des étapes de la pose de l’étanchéité avant le carrelage n’est pas un manque de confiance, c’est un acte de bonne gestion de projet qui vous évitera potentiellement des années de problèmes.
Quand faut-il déclarer vos travaux de rénovation de salle de bains à la mairie ?
Une question revient souvent dans la phase de planification : faut-il une autorisation d’urbanisme pour rénover sa salle de bains ? La réponse est, dans la grande majorité des cas, non. Cependant, ignorer les quelques exceptions peut conduire à des complications, notamment en copropriété ou dans des zones protégées. Agir en maître d’œuvre, c’est aussi maîtriser le cadre réglementaire pour sécuriser son projet.
Pour une rénovation intérieure classique – remplacement de la baignoire par une douche, changement du carrelage, déplacement d’une cloison non porteuse – aucune démarche administrative auprès de la mairie n’est requise. Ces travaux sont considérés comme de l’entretien et de l’aménagement intérieur. La situation change dès que votre projet a un impact sur l’extérieur du bâtiment ou sur sa structure. Une Déclaration Préalable de Travaux devient obligatoire si vous créez ou modifiez une ouverture (fenêtre, velux) ou si vous transformez une pièce non habitable (un grenier, une remise) en salle de bains, car cela constitue un changement de destination.
Le premier réflexe avant même de signer le premier devis doit être de consulter le règlement de copropriété. Ce document peut imposer des contraintes strictes : horaires de travaux pour limiter les nuisances sonores, obligation d’installer une isolation phonique sous les nouvelles canalisations, ou même des matériaux spécifiques pour les colonnes d’évacuation. L’ignorer peut mener à des conflits avec le voisinage ou le syndic, qui pourrait exiger une remise en état à vos frais.
Enfin, une vigilance particulière est de mise si votre bien est situé dans un secteur sauvegardé ou s’il est classé monument historique. Dans ce cas, la moindre modification, même l’installation d’une VMC visible de l’extérieur, peut nécessiter un avis de l’Architecte des Bâtiments de France. Le plus sage est de toujours se renseigner en amont auprès du service d’urbanisme de votre mairie pour valider l’ensemble des contraintes applicables.
En somme, même si la plupart des rénovations de salle de bains ne nécessitent pas d’autorisation, une vérification systématique des règles de copropriété et des spécificités locales d’urbanisme est un impératif pour garantir la sérénité et la conformité de votre chantier.
Plombier et carreleur : à quel moment doivent-ils se rencontrer pour caler les évacuations ?
La jonction entre le travail du plombier et celui du carreleur est l’un des « points de friction » les plus critiques d’une rénovation de salle de bains. Un mauvais calage entre ces deux artisans se traduit systématiquement par des problèmes : une évacuation qui tombe sur un joint de carrelage, une robinetterie qui n’est pas centrée sur un carreau, ou pire, un receveur de douche qui n’est pas à la bonne hauteur. Le secret pour éviter 99% de ces litiges est simple : organiser une réunion de calage physique entre les deux artisans à un moment bien précis du chantier.
Ce moment clé n’est ni au début, ni à la fin. Il se situe après la pose des supports (cloisons, chapes) mais AVANT la pose du carrelage et de l’étanchéité finale. À ce stade, les volumes sont définis, mais tout est encore modifiable à moindre coût. Le but de cette rencontre est de matérialiser et valider ensemble les positions finales des éléments. Le plombier, à l’aide d’un niveau laser, trace au mur les axes et les hauteurs exactes de la robinetterie (mitigeur de douche, robinets de vasque) en tenant compte de la surépaisseur du futur carrelage. Le carreleur, de son côté, présente son plan de calepinage (le plan de pose des carreaux) et valide que ces tracés tombent bien au centre d’un carreau.
Plan d’action pour un calage parfait entre plombier et carreleur
- Rendez-vous sur site : Organisez une réunion commune une fois les cloisons et chapes brutes posées, avant toute étanchéité ou collage.
- Validation des hauteurs finies : Le plombier trace au laser les axes et hauteurs de TOUTES les sorties (robinets, évacuations murales) en se basant sur le « niveau sol fini » (hauteur du carrelage + colle) fourni par le carreleur.
- Validation du calepinage : Le carreleur superpose son plan de pose aux tracés du plombier et demande un ajustement (de quelques millimètres ou centimètres) si une sortie tombe sur un joint.
- Contrat visuel : Prenez des photos claires et datées des tracés finaux validés au mur, en présence des deux artisans.
- Confirmation écrite : Envoyez immédiatement un SMS ou un email récapitulatif aux deux artisans du type : « Confirmation de notre accord sur site ce jour : hauteur mitigeur douche à 110 cm du sol fini, centré sur le mur. » Cet écrit devient votre PV de calage.
Cette méthode transforme une source potentielle de conflit en un acte de collaboration formalisé. Elle responsabilise chaque artisan et crée une preuve tangible des décisions prises, protégeant ainsi le client de tout renvoi de balle en cas de problème.
Ce n’est pas une perte de temps, mais un investissement qui garantit la qualité des finitions et la paix d’esprit. C’est la différence entre un chantier subi et un projet maîtrisé.
Devis de plomberie à 800 € vs 1200 € : où se cache la différence ?
Recevoir deux devis pour les mêmes travaux de plomberie avec un écart de 50% est déconcertant. Le premier réflexe est de choisir le moins cher. C’est souvent une erreur coûteuse. La différence de 400 € ne se situe que très rarement dans la marge de l’artisan, mais presque toujours dans la qualité des matériaux, le respect des normes et l’étendue des prestations incluses. Un maître d’œuvre ne compare pas les chiffres, il analyse les lignes pour déceler ce qui n’est pas écrit.
Un devis « low-cost » fait l’impasse sur des points cruciaux pour la durabilité et la sécurité de l’installation. Il peut proposer des tuyaux en PER basique là où du multicouche serti (plus fiable et durable) serait requis. Il omettra souvent de mentionner le test de mise en pression, une étape non-négociable qui consiste à mettre le circuit sous pression pendant 24 heures pour détecter la moindre micro-fuite avant que les murs ne soient refermés. Cette seule prestation, absente du devis à 800 €, peut vous sauver de milliers d’euros de dégâts des eaux quelques années plus tard. De même, la gestion des gravats ou la fourniture de l’attestation d’assurance décennale sont des services qui ont un coût et qui sont systématiquement inclus dans un devis professionnel.
Le tableau comparatif suivant, basé sur une analyse de devis réels pour une rénovation de salle de bains, décortique les différences invisibles entre une offre agressive et une proposition conforme aux règles de l’art.
| Poste de dépense | Devis à 800 € (low-cost) | Devis à 1200 € (conforme) | Impact sur la qualité |
|---|---|---|---|
| Type de canalisation | PER basique | Multicouche avec raccords à sertir | Durabilité 15 ans vs 30 ans |
| Test d’étanchéité | Non mentionné | Mise en pression 24h incluse | Détection fuites avant finitions |
| Gestion des déchets | À la charge du client | Évacuation gravats incluse | +200-400 € si oublié |
| Marque robinetterie | Import sans marque | Grohe/Jacob Delafon | Pièces détachées disponibles 10 ans |
| Assurance décennale | Non vérifiable | Attestation fournie | Protection juridique et financière |
| Type de facturation | Forfait avec ‘plus-values possibles’ | Tarif horaire transparent (45-50 €/h) | Visibilité sur coûts réels |
En conclusion, le devis le plus cher n’est pas forcément le meilleur, mais le moins cher est presque toujours le plus risqué. Le prix doit être évalué au regard de la valeur, de la sécurité et de la tranquillité d’esprit qu’il apporte sur le long terme.
À retenir
- La réussite d’une rénovation tient plus à la planification et à la coordination qu’au montant total du budget.
- Les temps de séchage (chape, colle, joints) sont incompressibles et doivent être le squelette de votre planning pour éviter les retards.
- Formalisez chaque étape clé (validation des tracés, réception de chantier) par un document écrit ou une photo datée pour vous protéger.
Dans quel ordre coordonner plombier, électricien et carreleur pour éviter 3 semaines de retard ?
Le retard est l’ennemi numéro un d’un chantier maîtrisé. Et dans 90% des cas, il ne vient pas d’un artisan lent, mais d’une mauvaise planification des « temps morts » et des dépendances. Pour éviter que votre chantier ne s’étire de 3 semaines supplémentaires, il faut abandonner la pensée linéaire et adopter une méthode de chef de projet : le planning inversé. Cette technique consiste à partir de votre date de fin de chantier souhaitée et à remonter le temps, en y intégrant les durées de tâches et, surtout, les temps de séchage incompressibles.
Ces temps sont non-négociables et dictés par les normes techniques (DTU). Tenter de les court-circuiter, c’est s’exposer à des malfaçons graves. Par exemple, poser un carrelage sur une chape qui n’a pas fini son temps de cure peut entraîner des fissures ou un décollement. Selon les normes DTU en vigueur en France, il faut compter jusqu’à 21 jours pour une chape traditionnelle et un minimum de 24 heures pour une colle à carrelage avant de pouvoir jointoyer. Ces délais doivent être des blocs inamovibles dans votre calendrier.
Le planning inversé vous force à visualiser ces contraintes. Si votre carreleur a besoin de 3 jours pour la pose et de 2 jours pour les joints (après 24h de séchage de la colle), et que la chape nécessite 3 semaines de séchage avant son intervention, vous savez que le maçon doit couler la chape au moins 4 semaines avant la date de fin souhaitée. Ajoutez à cela les interventions préalables du plombier et de l’électricien, et vous obtenez une vision réaliste de la durée totale. Prévoyez systématiquement une marge de sécurité de 20% sur ce planning pour absorber les petits imprévus (une pièce manquante, un jour de maladie). Un dernier outil essentiel du maître d’œuvre est le procès-verbal (PV) de réception de chantier. Avant de payer le solde final, ce document liste les éventuels défauts ou finitions à reprendre (les « réserves »). Refuser de signer ce PV tant que les réserves ne sont pas levées est votre levier le plus puissant pour vous assurer que le travail est terminé dans les règles de l’art.
Pour maîtriser votre projet de A à Z, l’étape suivante consiste à formaliser ce plan de coordination avec vos artisans avant même le premier coup de marteau. Exigez une réunion de démarrage commune et établissez un calendrier partagé qui intègre ces phases de validation et ces temps incompressibles.
